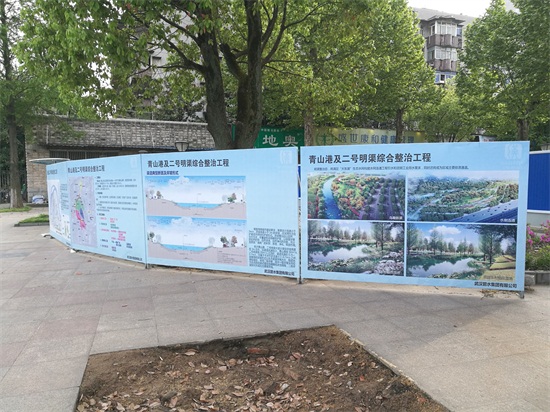

青山港及二号明渠综合整治工程作为海绵示范区重点工程之一,,,,,,完工后将全面提升周边区域的排涝能力,,,,,,改善周边水质及水生态环境。。。。。。。该工程总长2805.8m,,,,,,施工一标段全长1551.3米,,,,,,总投资约9774万元。。。。。。。
三四月份,,,,,,因渠道周边的房屋拆迁,,,,,,绿化移栽,,,,,,电力管线迁改进展缓慢,,,,,,现场施工断面非常有限。。。。。。。项目部一方面与业主及相关单位积极沟通,,,,,,加快拆迁,,,,,,迁改进度,,,,,,另一方面进行项目策划,,,,,,安全、文明施工组织设计等内业工作,,,,,,为施工做好准备工作。。。。。。。项目部力争创造可能的断面,,,,,,完成施工便道修筑约1500㎡,,,,,,围堰两道到5月份,,,,,,施工断面逐渐展开,,,,,,项目部与时间赛跑,,,,,,加快施工进度,,,,,,完成便道修筑约700㎡,,,,,,围堰一道,,,,,,J驳岸桩基平台填土约1500m3,,,,,,节制闸粉喷桩约1200m。。。。。。。
下一阶段,,,,,,根据制定好的施工方案,,,,,,项目部将进行青山公园一号桥的拆除及新建,,,,,,并加快便道,,,,,,围堰,,,,,,节制闸施工,,,,,,确保在10月底前完成渠道通水任务。。。。。。。(李怀生 文/图)
