车友路(汤山南路~汉新大道)道排工程 争分夺秒狠抓进度 多个断面同时施工
时间:2017-05-17
来源:原创文章
发布:本站编辑

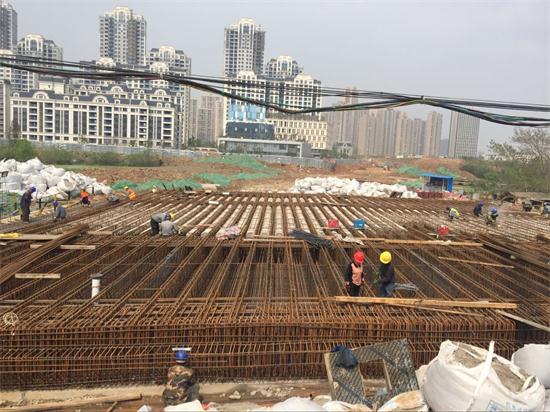

四月以来阴雨天气仍在持续,,,,,,车友路(汤山南路~汉新大道)道排工程项目部还是抓紧阴雨天间隙抢抓进度。。。。。。。目前施工现场在逐步打开墨竹路~汉新大道段施工断面,,,,,,在进行该断面渣土转运的同时,,,,,,同步进行朱家港路~墨竹路段的排水施工。。。。。。。在汤山南路~四新大道段,,,,,,项目部争分夺秒,,,,,,终于在进度计划前完成了该段排水工程的全部施工工作,,,,,,并完成了水稳层铺筑。。。。。。。而桥梁施工段由于上月施工进度滞后,,,,,,本月项目部加大人员投入量,,,,,,不分昼夜接力赶工,,,,,,在20天内完成了桥梁工程支所有架预压、钢筋绑扎、高强薄壁管安装工作,,,,,,并于4月中旬进行了板梁浇筑。。。。。。。
整个四月份,,,,,,项目部仔细研究了施工方案,,,,,,在确保道路工程在九月底完工的同时,,,,,,全力加快桥梁工程进度。。。。。。。在下一阶段,,,,,,该项目部将结合工程施工环境和施工难度,,,,,,同业主、监理、设计三方进行现场考察,,,,,,不断完善施工方案及相关进度安排,,,,,,确保车友路(汤山南路~汉新大道)道排工程能在要求的工期内顺利完工。。。。。。。( 张青 文/图)
