12月,,,,,,,,车友路(汤山南路至汉新大道)道排工程已开工一月有余,,,,,,,,该工程主要分为朱家港排水走廊段桥梁与汤山南路至汉新大道段道排两个断面同步开展施工。。。。。目前,,,,,,,,该项目部正在进行桩基施工、回填土方及雨污水管道安装作业,,,,,,,,后续将开展桥梁墩柱施工、支架搭设及土方外运等道排工作。。。。。

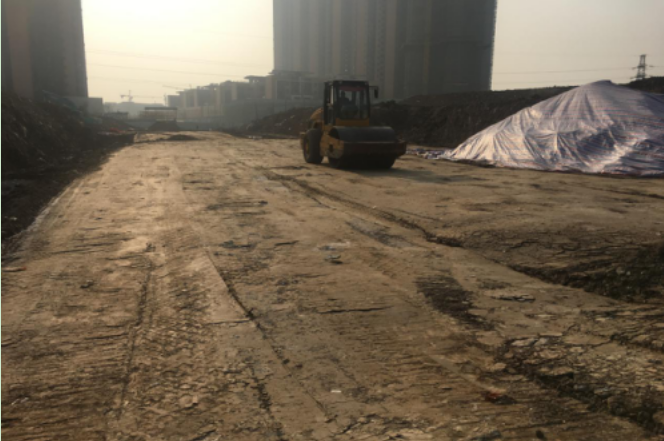

本月,,,,,,,,该工程已完成1、2号墩台10根桩基的施工,,,,,,,,安装雨污水管道194m、雨污水井6座,,,,,,,,外运与回填土方26700m3,,,,,,,,完成产值354万元。。。。。为加快工程进度,,,,,,,,该项目部调入三台桩机同时作业,,,,,,,,并同步筹备桥梁中跨渠底的地基硬化工作,,,,,,,,为后续支架搭设做准备。。。。。在抢抓进度的同时,,,,,,,,该项目部严控施工质量,,,,,,,,在对桩基两次清孔后均测量泥浆比重及含砂率,,,,,,,,确保施工符合规范要求。。。。。道排部分,,,,,,,,由于施工条件限制,,,,,,,,以及约200m现场土方量需进行校核等原因,,,,,,,,本月的土方外运量有所滞缓,,,,,,,,道排施工主要集中在管道安装、土方回填及雨污水管道施工。。。。。
车友路(汤山南路至汉新大道)道排工程计划下月完成桥梁支架搭设与预压、场地硬化工作,,,,,,,,并加快推进土方外运及道路排水施工。。。。。年前,,,,,,,,项目部将集中火力力争完成23根桩基的施工任务。。。。。(w66利来公司 张青 文/图)
