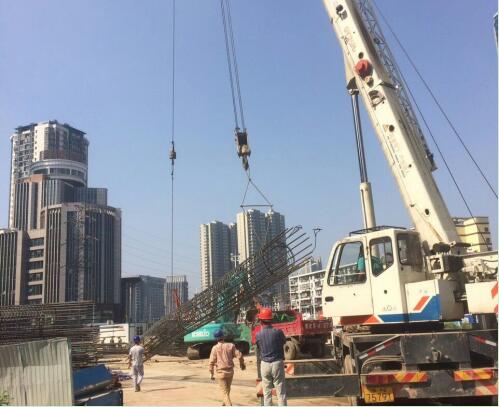

自9月下旬至今,,,,,,,,宝丰路硚口路快速化(建设大道-解放大道)改造工程项目部克服人防区域施工中的重重困难,,,,,,,,基坑支护施工现已步入正轨。。。。。。接下来,,,,,,,,项目部将加紧进行人防钻孔灌注桩作业,,,,,,,,并同步开展解放大道与宝丰路段桩基、箱梁及排水施工。。。。。。
9月底以来,,,,,,,,由于钻孔灌注桩钻进受阻、场地限制导致出土不便、现场对机械的需求量大而难以调配等问题,,,,,,,,宝丰路项目部在人防区域施工面临众多难点。。。。。。对此,,,,,,,,项目部多次召开专题会议,,,,,,,,研究并改进施工方案与组织方法,,,,,,,,逐一攻克难题,,,,,,,,成功完成33根钻孔灌注桩施工,,,,,,,,预计将于10月底完成人防区域48根钻孔灌注桩作业。。。。。。除此之外,,,,,,,,项目部已完成解放大道及宝丰路11座污水检查井及约3000平方米施工便道,,,,,,,,宝丰路主线桥及解放大道西则分别完成2根桩基和3根墩柱,,,,,,,,宝丰一路全线箱涵顶板路板恢复任务已全部施工完毕。。。。。。
下月,,,,,,,,宝丰路硚口路快速化改造工程项目部将齐心协力开展人防钻孔灌注桩施工,,,,,,,,并确保11月份完成解放大道第一联箱梁满堂支架的搭设工作。。。。。。(朱海滢 文/图)
