截至3月下旬,,,,,,,,桃墨路(百灵路~汉桥路)道排工程共完成施工产值约1400万元,,,,,,,,占工程总造价的75%。。。。。。。。项目部正全力开展人行道施工,,,,,,,,工程即将进入收尾阶段。。。。。。。。

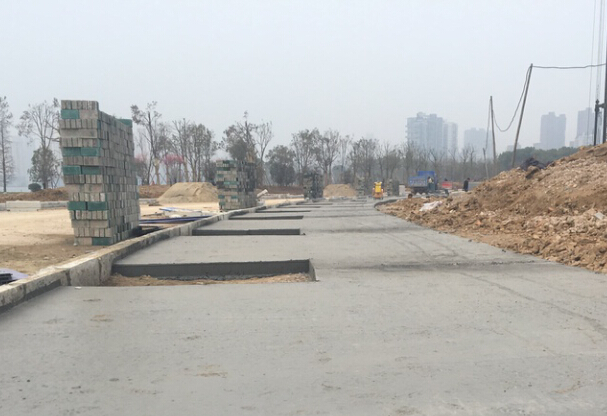

3月,,,,,,,,桃墨路道排工程项目部共完成100米断面内1200m²水稳基层的铺设及1100米站卧石的施工任务,,,,,,,,并浇筑完成500米人行道混凝土,,,,,,,,安装完成200米人行道步砖。。。。。。。。在抓紧施工进度的同时,,,,,,,,该项目部丝毫不放松对施工质量精细化的控制,,,,,,,,在人行道基层混凝土浇筑过程中严格控制标高,,,,,,,,并对浇筑形成的混凝土整平收光,,,,,,,,及时进行切缝养护,,,,,,,,以确保人行道基层平整。。。。。。。。目前,,,,,,,,因施工现场一处院墙待拆除,,,,,,,,一段180米长断面的施工进度受到影响,,,,,,,,项目部正积极沟通协调拆迁事宜,,,,,,,,并优先安排其余段面的施工工作。。。。。。。。
为确保道路能在4月顺利进行路面沥青混凝土摊铺施工,,,,,,,,桃墨路(百灵路~汉桥路)道排工程项目部将集中精力,,,,,,,,尽快完成剩余750米人行道的施工任务。。。。。。。。(w66利来公司 胡茂雄田 文/图)
